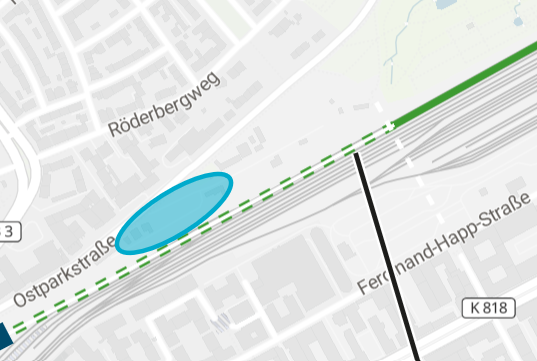

Oberleitungsarbeiten in der Ostparkstraße
Der Bau des S-Bahn-Tunnels im Abschnitt Frankfurt wirft seine Schatten voraus: Ab dem 19. Juli beginnt das Projektteam der Nordmainischen S-Bahn damit, den dafür notwendigen Platz in der Ostparkstraße westlich des Ostparks zu schaffen – das Baufeld freizumachen, wie es im Fachjargon heißt.
Dafür muss auf dem dortigen Bahngelände einiges erledigt werden. Beispielsweise werden Oberleitungsmaste versetzt, um genügend Platz für den späteren Tunnelbau zu schaffen. Das Bauteam wird unter anderem Fundamente für die neuen Maste betonieren und Kabeltiefbauarbeiten durchführen.
Die Arbeiten finden in mehreren Zeitfenstern statt:
- 19. Juli bis 23. August
- 27. September bis 30. September
- 4. Oktober bis 7. Oktober
- 8. November bis 11. November
- 15. November bis 18. November
Das letzte Zeitfenster für den Abschluss der Arbeiten ist vom 14. Februar bis 24. Februar 2025 geplant.
